CCER的開發流程
從項目識別到完成交易,一個完整的
ccer項目主要包括以下幾個程序。
(一)項目設計
項目設計主要是在初步識別的基礎上,對擬開發的CCER項目進行項目活動描述,
方法學適用分析,項目邊界描述,基準線情況描述,額外性論證,
減排量計算,監測計劃編制等的論證及報告編制,是對該項目是否符合CCER體系規則的系統性闡述,項目設計的成果是項目設計文件,是一個CCER項目的最基礎文件。
(二)項目審定
項目審定是在項目業主完成了項目設計文件后,由
第三方審定機構進行獨立審核,按CCER規定的原則、程序和要求審查評估項目設計文件及輔助文件,確定擬議項目活動是否合規合格,并出具審定報告的程序,項目審定的成果是正面的審定報告。
(三)項目備案
項目備案指主管機構(目前是生態環境部)在提交的項目設計文件和審定報告的基礎上,組織專家委員會將一個經審定合格的項目再次進行技術評估,通過評估的項目將在CCER規則下正式備案,并由主管機構授予項目備案函的程序。項目備案意味著該項目得到了官方承認,是一個合格合規的溫室氣體自愿減排項目。
(四)項目監測
項目監測是根據項目設計文件,在項目日常運行中由項目業主負責監測記錄相關參數和數據,根據計入期內項目實際運行數據,對項目該周期內實際產生的減排量進行核算并編制監測報告,是符合減排項目可測量、可報告和可核實的“三可原則”(
MRV)的具體體現,最終成果是項目監測報告。
(五)項目核證
項目核證是在項目業主完成了項目監測報告后,由第三方核證機構進行獨立審核,按CCER規定的原則、程序和要求審查評估監測報告及支撐證據文件,確定項目活動產生的減排量是否準確可靠,并出具核證報告的程序。項目核證的成果是項目核證報告。
(六)減排量備案
項目減排量備案指主管機構在提交的監測報告和核證報告的基礎上,組織專家委員會將項目運行期間實際產生的減排量再次進行技術評估,通過評估的減排量將在CCER規則下正式備案,并由主管機構在自愿減排登記簿賬戶予以確認,并授予減排量備案函的程序。
(七)交易
完成減排量備案意味著項目業主已經被授予了CCER現貨,CCER量在業主開立的自愿減排登記賬簿的一般持有賬戶中。將一般持有賬戶的CCER轉到交易賬戶,再轉入到已開戶的可交易CCER的九個交易所之一,就可以在交易所掛牌交易了。

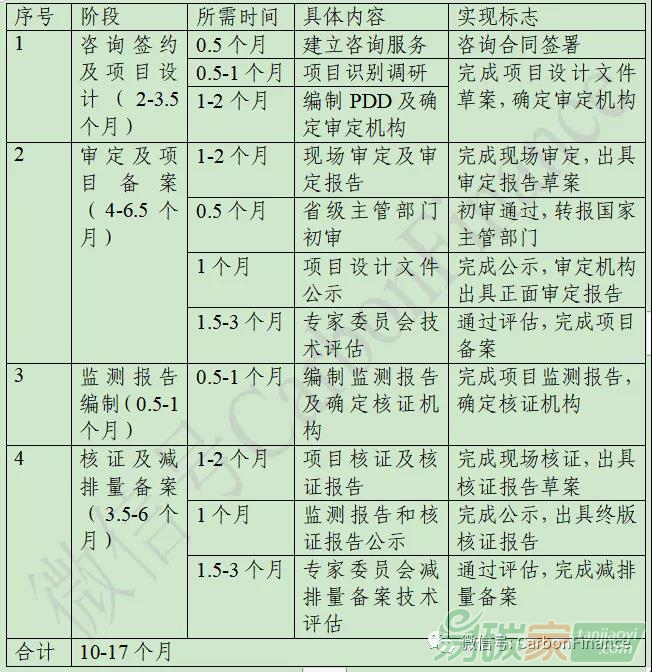

分階段步驟所需的時間大致梳理如下:
可見一個常規項目,理想情況下從項目設計到可以交易至少10個月,林業
碳匯項目如果考慮至少3-5年/次的監測頻次,要實現交易至少3年以上。所以請不要被
市場上承諾能很快實現交易的機構所忽悠。
